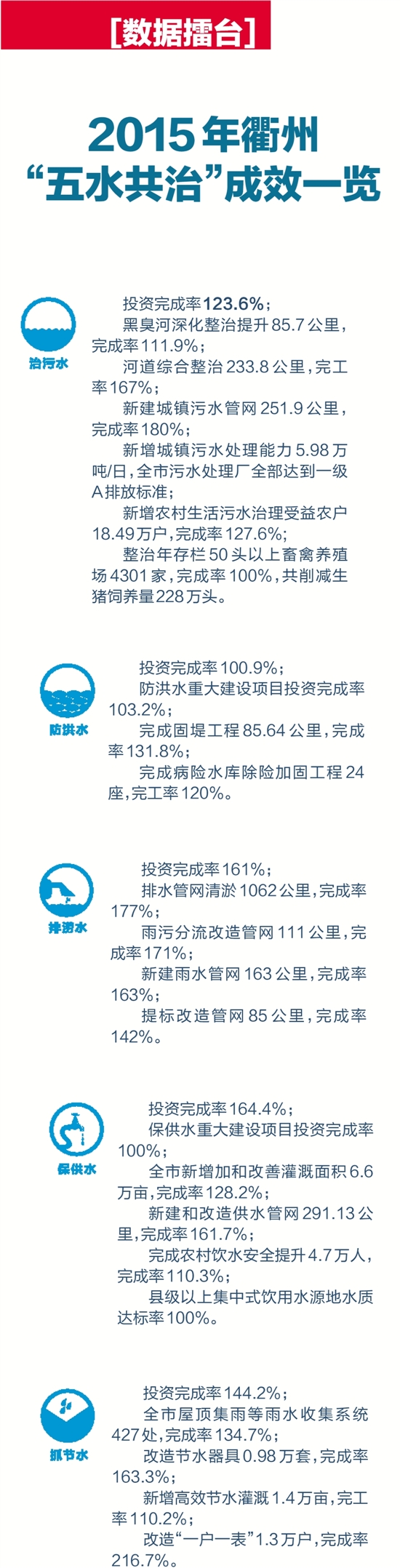

投资完成率161%;
排水管网清淤1062公里,完成率177%;
雨污分流改造管网111公里,完成率171%;
新建雨水管网163公里,完成率163%;
提标改造管网85公里,完成率142%。
投资完成率100.9%;
防洪水重大建设项目投资完成率103.2%;
完成固堤工程85.64公里,完成率131.8%;
完成病险水库除险加固工程24座,完工率120%。
投资完成率123.6%;
黑臭河深化整治提升85.7公里,完成率111.9%;
河道综合整治233.8公里,完工率167%;
新建城镇污水管网251.9公里,完成率180%;
新增城镇污水处理能力5.98万吨/日,全市污水处理厂全部达到一级A排放标准;
新增农村生活污水治理受益农户18.49万户,完成率127.6%;
整治年存栏50头以上畜禽养殖场4301家,完成率100%,共削减生猪饲养量228万头。
投资完成率164.4%;
保供水重大建设项目投资完成率100%;
全市新增加和改善灌溉面积6.6万亩,完成率128.2%;
新建和改造供水管网291.13公里,完成率161.7%;
完成农村饮水安全提升4.7万人,完成率110.3%;
县级以上集中式饮用水源地水质达标率100%。
投资完成率144.2%;
全市屋顶集雨等雨水收集系统427处,完成率134.7%;
改造节水器具0.98万套,完成率163.3%;
新增高效节水灌溉1.4万亩,完工率110.2%;
改造“一户一表”1.3万户,完成率216.7%。
2015年衢州
“五水共治”成效一览
[数据擂台]
